1、地板的鋪設應在室內土建及裝修施工完畢后進行;
2、地面應平整、干燥、無雜物、無灰塵;
3、地板下面布置敷設電纜、電路、水路、管道及空調系統等應在安裝地板前施工完畢;
4、大型設備底座固定必須完工,設備安裝在底座上,底座高度要同地板上表面和高度一致;
5、施工的地方必須備有220V/50HZ電源和水源。
1、云石切割鋸;
2、激光水平測定儀、或水平管;
3、水泡水平儀、卷尺、墨線;
4、吸板器、螺母調整搬手、十字螺絲刀;
5、吸塵器、笤帚、拖布;
1、仔細檢查地面平整度和墻面垂直度,如果看到有重大問題或需要局部改造,必須同甲方有關部門提出;
2、拉水平線,并且將地板成型高度用墨線彈到墻面上,保證地板鋪設在同一水平,測量室內的長度、寬度及選定基準位置,并在地面彈出支座安裝的網格線,以保證鋪設整齊、美觀,同時盡量減少地板的切割;
3、將要安裝的支座調到同一需要的高度并將支座擺到地面網格線的十字交點處;
4、螺釘安裝將桁梁固定到支座上,并用水平尺、直角尺逐一校正桁梁,使之既在同一平面內,又相互垂直;
5、用吸板器放置活動地板;
6、如果靠近墻面處剩下尺寸小于活動地板的長度,可用切割地板的方法拼補;
7、在鋪設地板時,用水泡水平儀一塊一塊找平,活動地板的的高度靠支座調節,鋪設過程要輕拿輕放,以防劃傷地板及損壞邊邊腳腳,同時要鋪設和打掃同步進行,避免將雜物、灰塵留在地板內;
8、在機房設置較重設備時,可在設備基座的地板下加裝支座,以防地板變形;
9、HPL裝飾板需要切割或開口加工時,其開口凹角處應制φ6~φ8止裂孔,以防止加工后的地板裝飾面開裂。
10、如在防靜電要求較高的場所可以在支架下面加裝導電銅帶以提升導電效果,在地板支架下面橫豎排列整齊,板面常用的規格有2×0.05 ~4×0.08 ~6×0.5MM ,不同的防靜電環境需求選用不同的規格,按甲方設計需求施工。

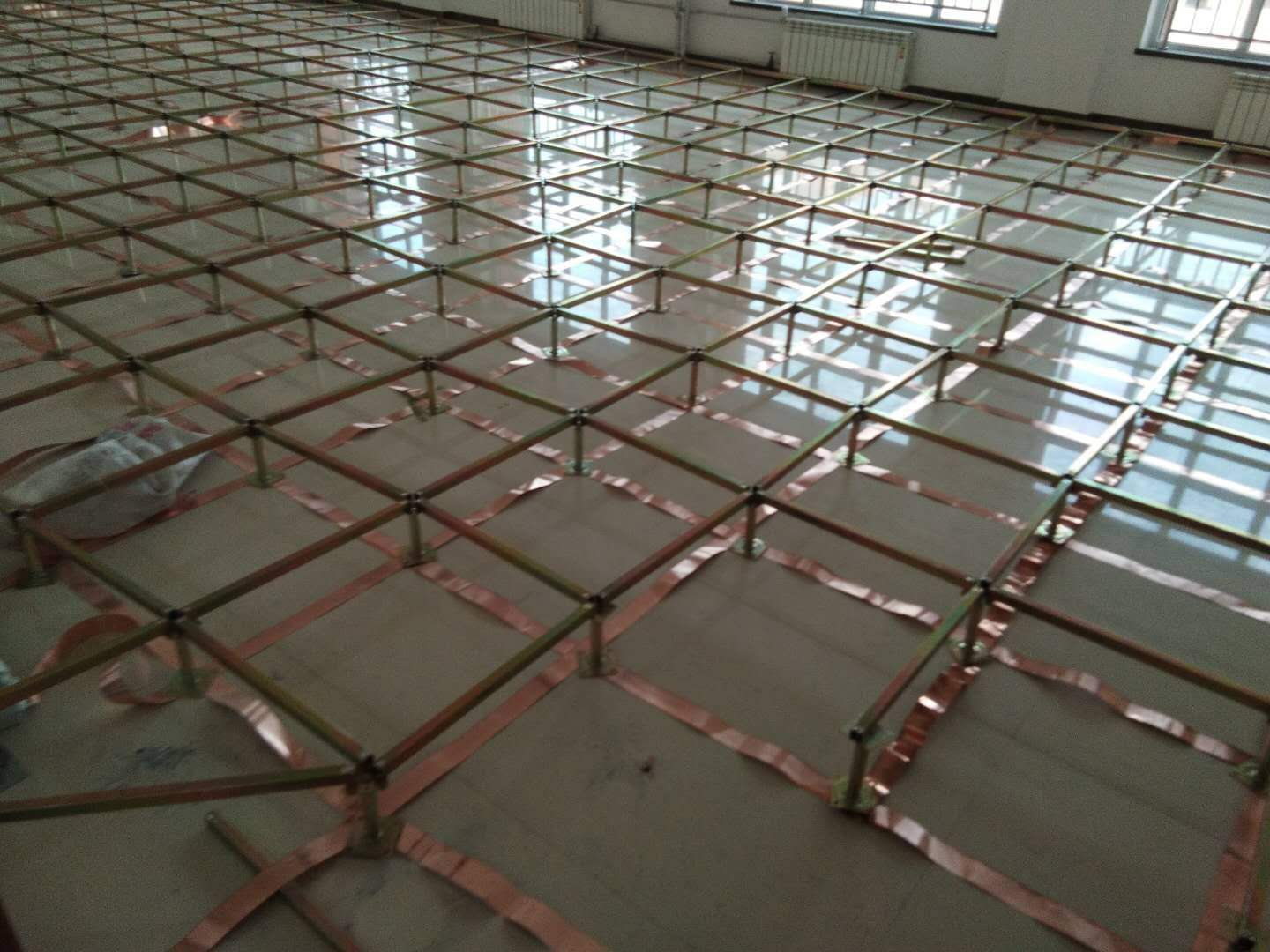

一般是在地面上按規定的尺寸粘貼銅箔條形成網狀,銅箔交叉處,需用導電膠粘結,以保證銅箔間導通;再用用兆歐表測量相鄰銅箔間電阻,如有不通需找出原因從新粘貼,以保證銅箔間導通;粘貼好的銅箔網格中根據房間大小確定與接地線連接的點數(每一百平方米至少有四點)。

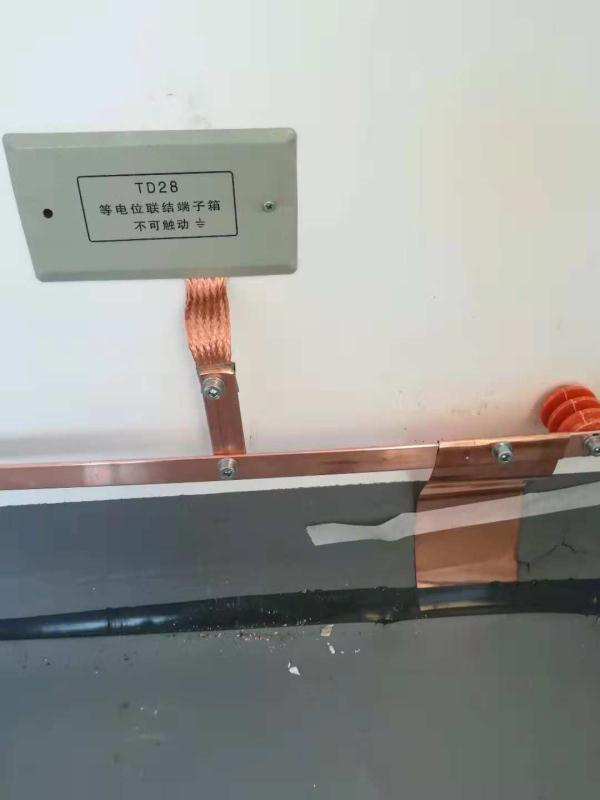

一般還是用銅排結合軟編制銅帶來實現接地,銅牌按要求固定在地上,銅帶一端與銅排連接,另一端連接至地板支腿上,連接處涂抹導電膏,銅排與大樓預留的接地點連接即可。
